田湾核电5号机组钢屋架全部吊装完成

2018-2-6 10:03:33 查看: 发布者:东元电机

田湾核电5号机组钢屋架全部吊装完成 行业资讯

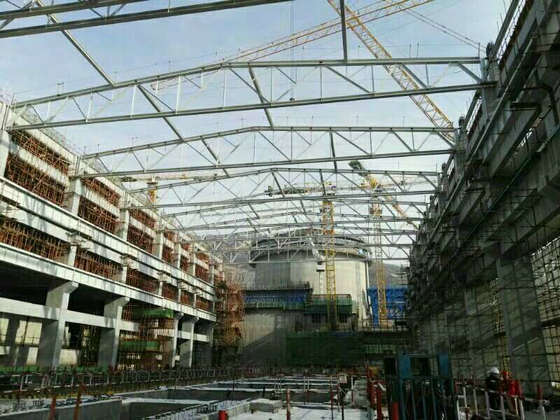

1月30日,江苏省电力建设第三工程公司承建的田湾核电5号机组钢屋架全部吊装完成,为下一步的汽机房屋顶封闭创造了有利条件。

5号机组钢屋架共13榀,单榀重约27.5吨,空中横跨距离达44米,就位于31.27米层,采用650吨履带吊进行吊装。为确保吊装安全有序,项目部提前梳理、精心策划,在充分汲取3号、4号机组的吊装经验基础上,对5号机组钢屋架吊装施工方案进行优化。合理规划施工场地,为钢屋架吊装做好充分准备,吊装前对吊装方案进行了全面的交底;同时为保证作业环境安全,组织相关人员开展了吊装前的安全专项大检查。吊装过程中,项目部领导和安全、技术人员全程监督,及时协调指导,确保各道工序有条不紊地进行。

刚下过雪的田湾现场特别冷,最低温度已突破零下8℃。项目部人员不畏严寒,克服困难,使整个吊装过程按计划平稳推进,获得了业主和监理的一致好评。 仲玉琴



来源:中国火力发电网

东元电机联系我们

留言反馈

姓名 *
邮箱 *
电话 *
内容 *
验证码 *图片看不清?点击重新得到验证码


更多资讯

标题日期
关税调整背景下的电机行业影响与应对策略2025-4-8 9:30:22
GB30253-2024新标准发布:永磁同步电动机行业迎来绿色革命2025-3-27 16:34:43
?全球铜价逼近历史高位!美国"抢铜大战"或引发库存失衡危机2025-3-14 13:23:25
东元电机深化绿色智造版图:携手臻鼎科技构建PCB产业低碳生态2025-3-13 16:02:43
东元电机智能制造再获国家级认证:无锡基地通过CMMM二级评估,引领电机产业数字化转型2025-3-13 16:02:36
东元电机五度入选标普全球永续年鉴 跻身全球Top 1%企业2025-3-12 13:46:53
东元抢攻强韧电网商机 44亿得标台电工程2023-11-5 23:22:05
东元永续驱动创新 减排迈大步2023-11-5 23:21:52

找不到所需资料?

请在右侧输入关键词,快速检索本站资料!

微信号: zuoyuanjidian
立即咨询
扫描二维码联系在线客服

我知道了
zuoyuanjidian
