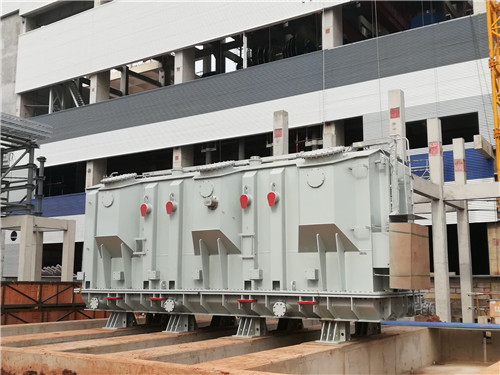

2月1日,韶关项目主变顺利就位。
主变压器于2月1日到达现场,充气运输215吨。项目科学策划,合理安排,提前做好道路铺设,基础中心线测量核对等准备工作;吊装前,项目对主变安装人员进行了全面的技术交底,对施工流程、人员分工、施工关键点控制等进行具体部署。本次吊装采用四台纵向电动千斤顶及两台横向电动千斤顶相互配合,两道钢轨做移动支撑平稳输至基础上。通过对纵横方向的中心点进行找正微调,将主变压器油箱中心顺利就位于基础中心线上,误差控制在3mm范围内,运输及就位过程中防撞记录符合厂家技术标准。(李亮 罗武)
