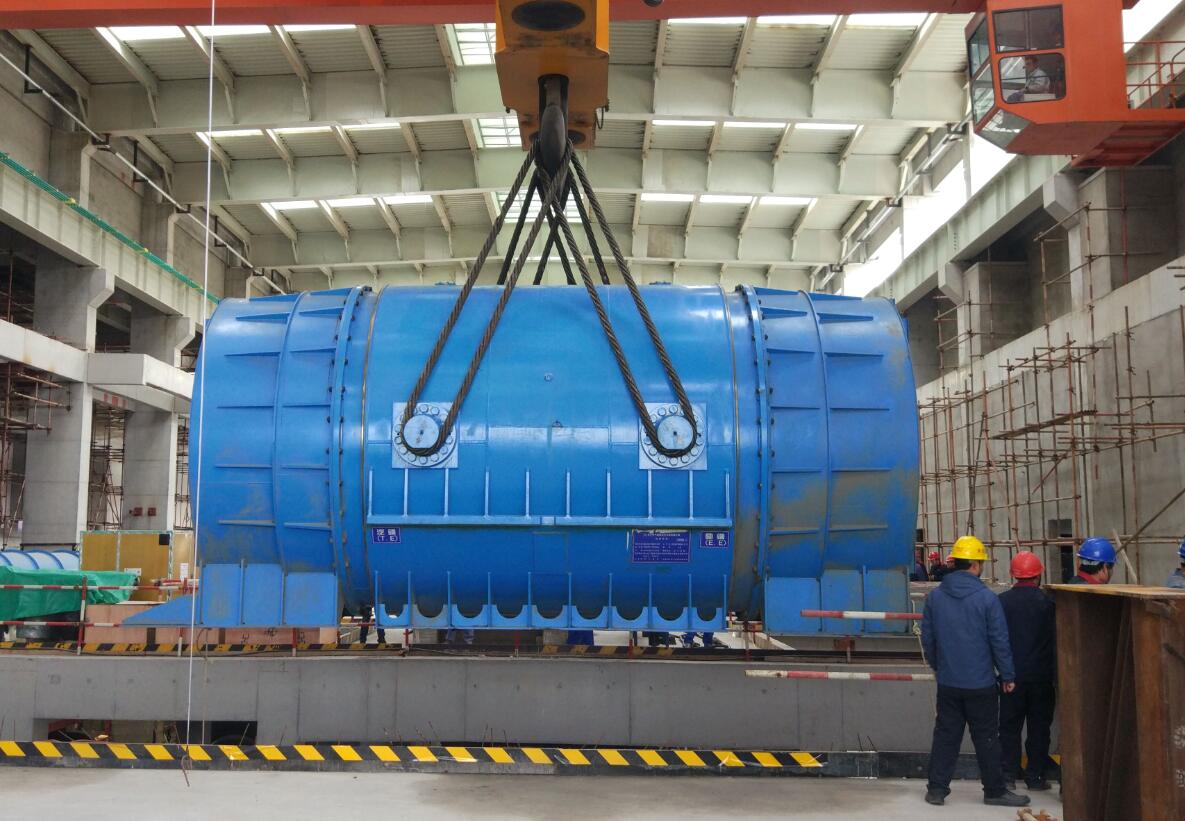

3月7日下午17时18分,京能十堰热电联产工程B标段发电机定子吊装完成。
此次的发电机定子由东方电机有限公司供货,净重196吨,运输重量为202吨。3月4日相关专业就开始做了吊装前的准备工作,从7日下午15点38分从定子卸车到吊装完成历时一个小时四十分钟。完成此次的定子吊装,采用两台8行车抬吊,在装吊过程中需将定子旋转90°,两台行车同步行走将定子水平移动到就位位置正上方,随即将定子缓慢降落到台板上就位。
此次发电机定子由于到货时间不确定,为了完成此次吊装工作,机装公司四位专家连夜赶到现场,将吊车、协作技术人员的工作安排在前面,使得发电机定子吊装圆满成功。
