3月11日,在安徽电力建设第一工程有限公司承建的江苏华电如皋热电联产工程施工现场,到处都能看到忙碌的人影,所有区域作业已快速展开。
按照施工计划,公司如皋热电项目部今年3月份要完成主厂房A排脚手架拆除、化水车间结构到顶、烟囱施工至33米、钢煤斗制作6件、1号锅炉上部水冷壁安装结束、2号锅炉汽具备包吊装条件等节点控制目标。为了完成上述目标,项目部在春节前对节后复工和3月份的工作进行了提前策划,约谈协作队伍,明确了作业人员的返场时间,以及资源加载要求,从而保证了节后施工人员快速返场,及时投入各项作业。

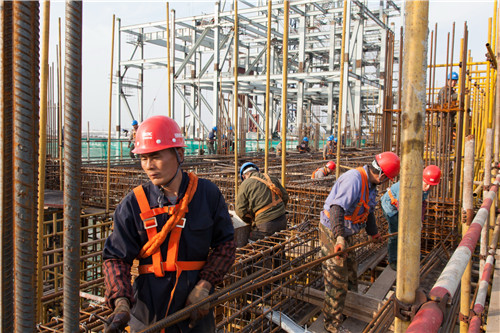

项目部在组织施工时,根据总体计划安排,做到均衡推进。在进行锅炉安装时,穿插进行一次风机和送风机基础施工。汽机基座、磨煤机基础、炉前烟道支架等施工也和厂房主体结构施工保持同步。在高处作业、交叉作业、夜间作业增多的情况下,项目部十分重视安全管理,有针对性地制订了安全风险防控措施。通过加大每日安全巡查力度,查找隐患,制止违章作业,来保证施工顺利进行。同时项目部还要求作业人员要严守工艺质量标准,在快速推进施工的过程中,做到质量一次成优。图为施工人员进行2号煤仓间10.46米层钢筋绑扎。(李正荣)
标题 | 日期 |
---|---|
关税调整背景下的电机行业影响与应对策略 | 2025-4-8 9:30:22 |
GB30253-2024新标准发布:永磁同步电动机行业迎来绿色革命 | 2025-3-27 16:34:43 |
?全球铜价逼近历史高位!美国"抢铜大战"或引发库存失衡危机 | 2025-3-14 13:23:25 |
东元电机深化绿色智造版图:携手臻鼎科技构建PCB产业低碳生态 | 2025-3-13 16:02:43 |
东元电机智能制造再获国家级认证:无锡基地通过CMMM二级评估,引领电机产业数字化转型 | 2025-3-13 16:02:36 |
东元电机五度入选标普全球永续年鉴 跻身全球Top 1%企业 | 2025-3-12 13:46:53 |
东元抢攻强韧电网商机 44亿得标台电工程 | 2023-11-5 23:22:05 |
东元永续驱动创新 减排迈大步 | 2023-11-5 23:21:52 |
请在右侧输入关键词,快速检索本站资料!
