3月6日,神皖合肥庐江电厂新建项目工程工1号机组空预器大梁开始吊装,拉开了工程空预器吊装序幕,标志锅炉本体施工逐渐进入施工高峰期。

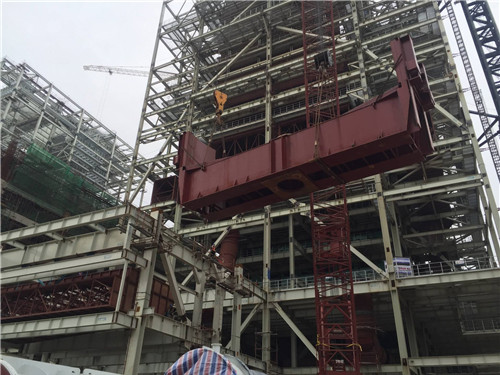

该空预器为四分仓容克式空气预热器,是一种以逆流方式运行的再生式热交换器。本次吊装的空预器下部主梁组件总长18米、宽3.53米、高6.137米,重达106吨,通过100t塔吊与M2250履带吊双机抬吊方式吊装就位于脱硝钢架15.44米处。
在吊装前,项目部结合现场实际,编制了科学的吊装方案,组织相关部门、专业对钢丝绳、M2250履带吊、100t塔吊、吊钩等设备进行了专项安全检查,在吊装区架设了安全隔离警示线。同时,机械化专业提前清理好场地,铺好路基板,保证M2250履带吊可以畅通行走到指定地点。为了确保吊装过程安全有序,项目部、热动专业以及机械化专业相关人员提前进行了充分交底,各项责任分配到人,强化过程施工安全管控。各项准备工作就序后,随着起重指挥一声哨响,空预器下部主梁组件开始起吊、提升、转向,整个吊装过程平稳有序、一气呵成,经过将近一个小时作业,顺利就位。(赵敏 杜成龙)
